Utvider transformatorstasjon

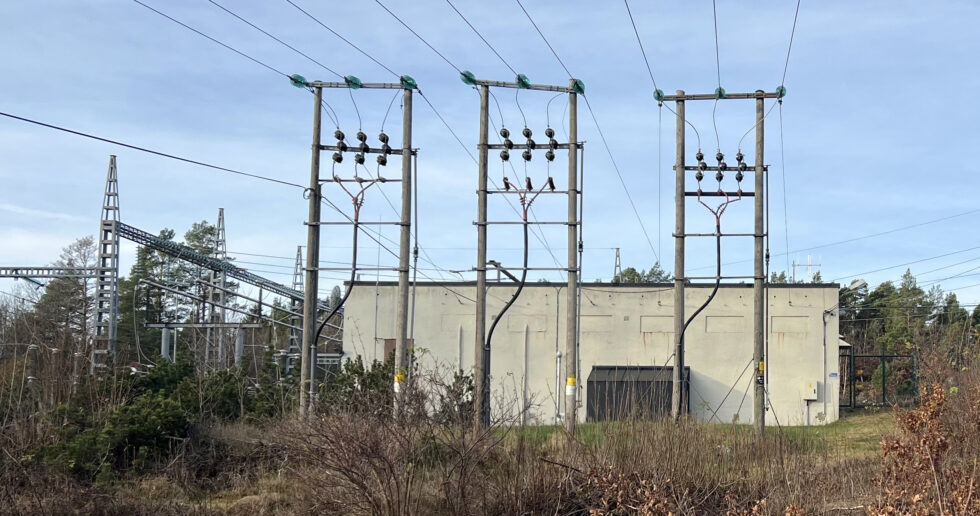

Glitre Nett investerer 160 millioner kroner i en ny trafocelle og stasjonsbygning på Bjorbekk transformatorstasjon i Arendal Foto: Glitre Nett
Utvider transformatorstasjon
– Det er begrenset nettkapasitet vest i Arendal. Samtidig forventer vi vekst i vanlig forsyning i området, i tillegg til at det er noen større tilknytningsforespørsler. Med den nye transformatorstasjonen blir det fem nye avganger som vil styrke nettkapasiteten.
Ferdig i 2027
Den nye stasjonsbygningen og transformatorcellen får et areal på henholdsvis 385 og 90 m2. Investeringskostnaden for prosjektet med tilhørende oppgradering av distribusjonsnettet er på totalt 220 millioner kroner. Anleggsarbeidet, som er planlagt utført i perioden august 2025-september 2027, omfatter også 22 kV-tiltak rundt stasjonen. Eksisterende stasjonsbygning blir revet.
